施工现场临时用水排水方案
防水施工完毕后,应及时清理施工现场,保持干燥 #生活知识# #家庭维修常识# #厨卫防水#
1.0工程概况
工程名称:金地慈溪太屺2#-A地块三标段工程
建设单位:慈溪金启房地产开发有限公司
设计单位:浙江华展工程研究设计院有限公司
施工单位:中厦建设集团有限公司
建设地点:慈溪市新城大道、中横线
建设规模:该项目位于慈溪文化商务区西侧,2#-A地块南侧为规划清水湾路,东南侧邻靠慈溪市华阳口腔医院。东侧为五灶江。西侧为规划六灶江路及110kv新都变电所,北侧为公共绿化隔离带及城市主要交通干道中横线。二面临路、一面靠河、一面有天然绿化屏障,地理位置优越,交通十分便利。2#-B地块位于2#-A地块南侧,东邻慈溪市华阳口腔医院,南侧为规划清水湾路,西侧为规划六灶江路。
本项目2#-A地块用地面积约80070平方米,2#-B地块用地面积约7292平方米。2#-A地块工程总建筑面积约为215102平方米,其中地上建筑面积为160140平方米,地下建筑面积为54962平方米。整个工程地上建筑包括8幢20~32层的高层住宅楼及其公建配套设施,16幢低层住宅楼,及各门卫间、配电间等配套用房。地下为地下一层大板块地下室。2#-B地块工程总建筑面积约为4873平方米。该项目地块划分为3个标段。
我司承建的三标段工程为:5#、6#、16#、17#、18# 、19#、20#、21#、22#、23#、24#楼及周边区域地库。
2.0编制依据
2.1宁波市排水管理条例;
2.2业主提供的施工总平面图及有关资料;
2.3业主申请获准的排水出口头子。
3.0临排水方案
本工程排水、排污管各自一路,从基坑东侧接入舜杰标段管网,然后排入人和路市政管网。
3.1工程临排水的排放
建筑物四周开挖宽200mm的排水明沟,坡向由南向北,汇入便道东侧窨井,由铺设的De225管道经沉淀池接入舜杰管网,再排入市政管网。
混凝土、砂浆搅拌机出料口下侧,按有关规定设置沉淀池,其废水经沉淀池沉淀后排入排水明沟。
工程车辆清洗废水的排放,主要在靠中横线大门处设置洗车槽,洗车槽内废水再经沉淀池沉淀后排入市政管网。
3.2生活废水的排放
食堂废水经隔油池过滤,再经沉淀池沉淀后排入市政管网。
临时设施四周设置宽200mm排水明沟,上设钢筋篦子,经沉淀池沉淀后排入市政管网。
厕所旁设置化粪池,其废水经化粪池过滤,由De225管道排至沉淀池后,排入市政管网。
搭设的临时设施中间设置生活用水设施(自来水龙头、水斗等),设排水明沟,上盖钢筋篦子。
浴室处废水设De225管道排出,和新搭临时设施生活废水交汇处设置窨井,最后经沉淀池沉淀后排入市政管网。
上述临排水均需经三级沉淀池沉淀后最终接入舜杰管网再排入市政管网,沉淀池设置在人和路。
4.0临排水设施的技术标准
4.1三级沉淀池
沉淀池平面尺寸为2000×3840mm,深度为1500mm,沉淀池内部均分成三仓。
沉淀池基础为钢筋混凝土底板,强度等级为C20,配筋采用D10@200钢筋网片,150mm厚。
墙体采用Mu10普通烧结砖砌筑,外墙墙厚370,内墙墙厚120,1:2水泥砂浆粉刷。
内墙高1m处预留300×300洞口,洞口水平位置应相互错开,能保证处理水形成对流。
顶板采用现浇钢筋混凝土板,C20混凝土,厚120mm,配筋为D10@200钢筋网片。每仓中间留置Ф500预留洞,钢筋砼盖板覆盖,以备检修。图示如下:
4.2食堂隔油池
隔油池基础采用C20混凝土浇筑,厚100mm;池体用Mu10普通烧结砖砌筑,墙厚240。顶板为预制混凝土盖板,中间设一隔板。

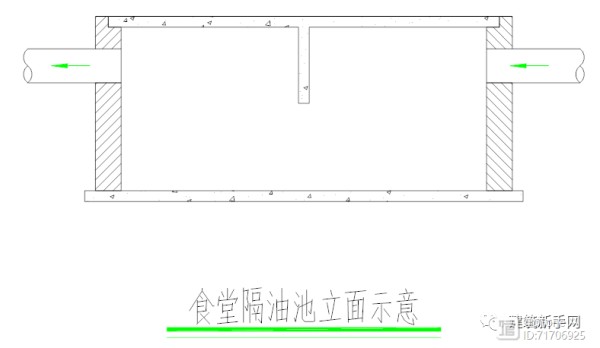

盖板中间隔板深度应超过隔油池进、出水口底面一定长度。因废油浮于水面,食堂废水经隔板下流过,隔板挡住废油,达到隔油效果。图示如下:
4.3厕所化粪池

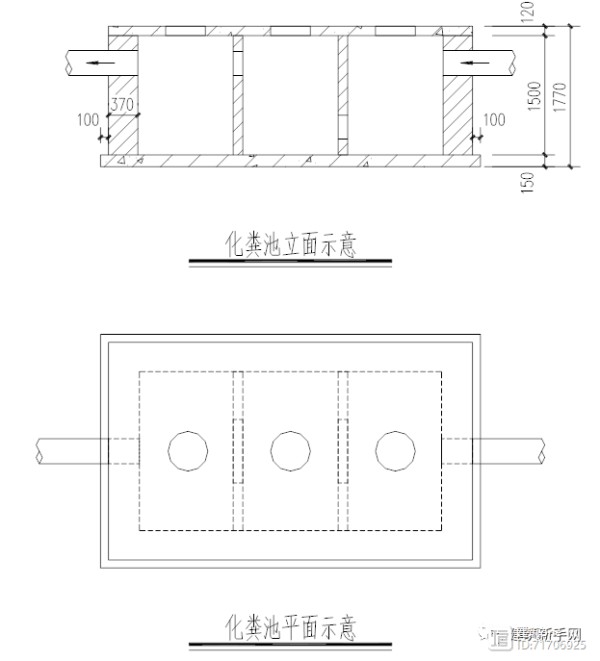

化粪池具体平面须根据现场施工人员的规模进行合理设置,深度一般为1500mm。
化粪池基础为钢筋混凝土底板,强度等级为C20,配筋采用D10@200钢筋网片,150mm厚。
墙体采用Mu10普通烧结砖砌筑,外墙墙厚370。内部均分三仓,以砖墙隔开,内墙墙厚120,1:2水泥砂浆粉刷。
顶板采用现浇钢筋混凝土板,C20混凝土,厚120mm,配筋为D10@200钢筋网片。每仓中间留置Ф500预留洞,钢筋砼盖板覆盖,以备检修。
因厕所排放废物,一般浮于水上,故进水口第一道内墙底部高300mm处预留300×600mm的洞口,进行废水、废物隔离,第二道内墙高1000mm处预留300×600洞口,进行沉淀过滤。
图示如下:
4.4搅拌机沉淀池
搅拌机沉淀池采用MU10普通烧结砖砌筑,尺寸为800×800,顶部用钢筋篦子覆盖,以便搅拌机废水顺利流向沉淀池,并经沉淀后经排水明沟排放。
4.5排水明沟
沿建筑物四周布置,距建筑物约2m左右。采用砖砌,侧面水泥砂浆粉刷,底部用混凝土浇筑。排水沟宽为200mm,坡度为0.5%,坡向由西向东。要求排水顺畅,无积水。
4.6洗车槽
洗车槽设置在大门内侧,槽宽400mm,顶部钢筋篦子覆盖。
4.7临排水管道系统4.7.1铺设管道
临排水管道采用De225U-PVC管,砂垫层,坡度i=0.2%。
4.7.2检查窨井
检查窨井采用普通烧结砖砌筑,基础用C20混凝土浇筑,厚100mm,其中L1#、L3#窨井尺寸为450×450,L2#、L4#窨井尺寸为600×600,L4#窨井落底。埋深根据现场情况而定。
5.0施工临时供水参数
5.1现场施工用水量
高峰时每一台班按养护500M3砼,砌筑200M3砖砌体,粉刷1000 M2计算:
q1=k1x [∑Q1N1K2/(8x3600)]
公式中选用k1=1.15,k2=1.5,依施工用水参考定额
则q1=1.15x[(500x200+200x150+1000x6)x1.5/(8x3600)]=8.14(L/s)
5.2施工现场生活用水量
按现场最高峰期施工人数600人考虑
q2=(P1xN3xK4)/(tx8x3600)
公式中选用P1=600,N3=50,K4=1.50,t为每天工作班数,选用1.50,则q2=(600x50x1.50)/(1.50x8x3600)=1.04(L/s)
5.3生活区生活用水量
q3=(P2xN4xK5)/(24x3600)
取P2=600,N4=100,K5=2.0
则q3=1.38(L/s)
5.4工地消防用水
工地消防用水q4按10(L/s)考虑
5.5总用水量计算
因为职工生活区考虑设置在场外,所以
Q总=q1+ q2 + q3=8.14+1.04+1.38=10.56L/s>q4=10(L/s)
因此,总用水量约为10.56 L/s。
5.6进水管径选择
由于具体建筑结构还不清楚,考虑到其他部分用水量,查表选用管径D=100mm铸铁管作为施工用水进水管道,消防水管采用D=100mm铸铁管。
6.0施工临时排水排污参数
6.1化粪池的选择计算:
按高峰期现场人数600人计算, 化粪池的总有效容积:
Vf=N1qrpts/14×1000+anNrTn(1—bn)knms/(1—Cn)×1000
取污水池内最大停留时间为12小时,污泥清掏周期为90天,实际使用化粪池的总有效容积:
Vf=N1qrpts/14×1000+anNrTn(1—bn)knms/(1—Cn)×1000
取污水池内最大停留时间为12小时,污泥清掏周期为90天,实际使用人数为总人数的70%为420人,将相关数据代入上式可得Vf=30m3。
由于生活区化粪池靠近工地食堂,排污水较多,故设为化粪池,有效容积20m3,现场为化粪池,有效容积12m3。
6.2现场污水及雨水排水系统的确定:
现场雨水量QY=QφF,根据有关资料查得慈溪市浒山的降雨强度,取径流系数φ=0.8现场面积按80000M2计。
则可算得现场雨水量的Qy=178L/S(高峰值)
现场污水量按用水量的90%计,Qw=10.56×0.9=9.5L/S
总排水量Qz=187.5L/S
6.3校核现场排水系统
由于现场有一路排水与市政管网相连,与市政污水相连的管道过长,排水能力较差,故按管道面积的20%计算排水量,与市政雨水相连的管道排水能力强,按充满度为0.8计算,管内水流速按V=1.2M/S计。
则代入相关数据得系统总排水量为Qp>Qz故该系统是可以满足要求的。
本工程排水、排污管径分别取De225。
排水管外排口各一只,设专用检测井各一只,经沉淀后分别排入人和路市政预留雨水管网、预留污水管网。
中厦建设集团有限公司
2011年6月
附:排水总平面图
网址:施工现场临时用水排水方案 https://www.yuejiaxmz.com/news/view/1141623
相关内容
现场临时用水施工方案1.doc施工现场及生活区临时排水方案
水利工程施工现场临时设施方案.docx
施工现场生活污水临时处理方案
施工现场生活污水临时处理方案.doc
生活区临时排水排污施工方案()(完整版)
求 市政道路临时排水施工方案
生活区临时排水排污施工方案()
施工现场临时设施方案(完整版)
临时用水工程施工设计方案
