建筑行业复工后怎么赶工期?“跳仓法”帮你快速缩短施工时长!

发布时间:2024-11-09 00:45

虽说建筑行业复工复产工作已陆续展开,但解决因疫情停工造成工程进度紧张的难题却成为当前亟需解决的困境。

混凝土浇灌技术在整个建筑施工过程中占有举足轻重的地位,如果能快速完成混凝土浇筑工作可在一定程度上加快施工进度。

在混凝土浇筑行业有一种大体积作业技术 —“跳仓法”能缩短工期助力快速完成施工。

啥是“跳仓法”?

跳仓法是基于国内裂缝控制专家王铁梦教授提出的“抗与放”原则进行施工的一种施工方法。跳仓法施工对于减少超长、超厚、超薄大体积混凝土的裂缝效果显著。

“跳仓法”施工工艺啥样?

跳仓法一般先根据基础筏板面积大小沿长度和宽度方向各分为不大于40m的区格,沿各自方向分别编号(如下图示)。

例:先浇筑第一批即1-1~1-6,相隔不小于7天后再浇筑第二批即2-1~2-6

这种施工技术充分利用了混凝土在5到10天期间性能尚未稳定和没有彻底凝固前容易将内应力释放出来的“抗与放”特性原理

按照“分块规划、隔块施工、分层浇筑、整体成型”的原则施工,即隔一段浇一段。相邻两段间隔时间不少于7天,以避免混凝土施工初期部分激烈温差及干燥作用。

“跳仓法”施工技术分析

1、根据“防塌第一”原则,通过科学分析、划分“跳块”,采取材料、结构、施工管理等综合措施,严格实施控制混凝土早期裂缝的效果。

2、小直径高密度水平钢筋长墙置于主筋外侧,底板覆盖钢网,提高混凝土的抗裂性能

3、选择低收缩水泥,优化混凝土配合比,严格控制水泥用量,可有效控制温度应力,减少混凝土的收缩变形

4、严格控制混凝土原料中粗、细骨料的污泥含量和坍落度,进一步提高混凝土的抗拉强度和极限抗拉变形

5、加强信息化建设,采用温度测量方法实现温度控制。用塑料薄膜保湿和秸秆袋保温的综合养护措施,尽快填埋上覆土,以减缓温度,充分发挥混凝土的应力松弛效应降低约束应力

“跳仓法”施工注意事项:

1. 由于基础底板属于大体积混凝土,其混凝土设计强度等级宜为C25~C40,可采用60d或90d龄期的强度指标作为其混凝土设计强度。

2.地下室外墙也可采用跳仓施工,其区格长度不宜大于40m,也可沿外墙30~40m设一条800mm施工后浇带,带的两侧采用钢筋网或钢板网,后浇带可在顶板浇筑混凝土时同步浇筑,且不少于7d

3.地下室顶板及地上楼板也可采用跳仓施工法,平面的纵向和横向分为各不宜大于40m的区格,沿各自方向编号,各层及基础底板(包括墙体)不必在同跨内,可各自分区格(即其施工缝不必上下对齐)。

4.楼板也可以采用跳仓施工法,与基础底板施工方法相同,出于楼板厚度较薄的考虑,浇筑间隔时间可相应缩短,其实过去分段流水作业中已有这方面的经验。

5.采用跳仓施工法时,必须严格遵守、满足有关的规范要求。

“跳仓法”技术标准权威认证

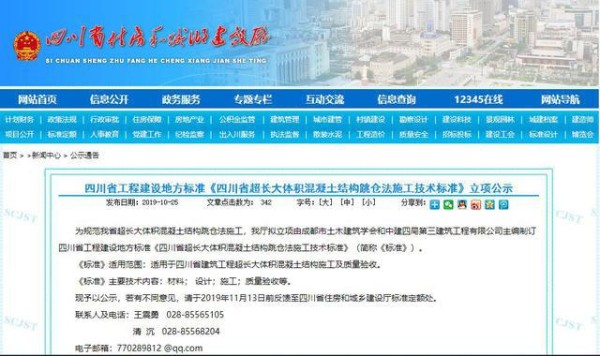

“跳仓法”作为新施工工艺,经过长期技术论证和实践检验。在2019年10月,四川省发布《四川省超长大体积混凝土结构跳仓法施工技术标准》编制组成立,就“跳仓法”在混凝土浇筑施工中的可行性作出专业分析论证。

该标准的出台将给跳仓法施工技术的推广应用提供有力支撑;现场多位专家预测,集多种生产优势的“跳仓法”将逐渐取代传统的留置后浇带施工工艺

“跳仓法”大面积建筑工艺可简化施工流程,缩短施工时长,还能减少施工缝出现提升工程质量。相信在不久的未来,混凝土“跳仓法”将成为行业内备受推崇的施工技术

文章来源:明鹏建设

以上便是今日推文,如若您对建筑行业的财务、税务结算服务方面有疑问或难题,欢迎在评论区留言咨询。

网址:建筑行业复工后怎么赶工期?“跳仓法”帮你快速缩短施工时长! https://www.yuejiaxmz.com/news/view/19148

相关内容

工厂防水工程维修 章丘建筑防水治漏维修队伍 技术高超
20个快速时间管理技巧,帮助你提升工作效率
某机关单位召开一次会议预期12天,后因会期缩短4天
维修工个人工作总结(精选16篇)
家庭实用检修指南:物业电工的专业建议
关于中节能定州环保能源有限公司生活垃圾发电一期工程项目环境影响报告书的批复
迈普医学跌0.45%,该股筹码平均交易成本为42.90元,近期该股快速吸筹,短线操作建议关注
手工DIY
工作压力大节奏快 谁来保障职场“打工人”身心健康
员工对公司的合理化建议书(精选36篇)

随便看看
